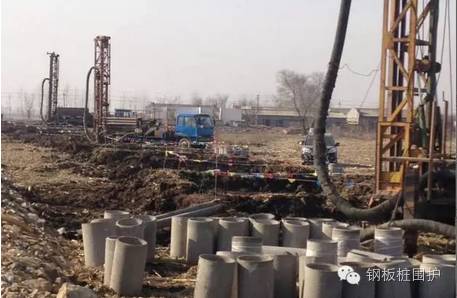

悬臂式钢板桩在临河街地下综合管廊项目中的应用(长乐钢板桩工程公司)悬臂式钢板桩在临河街地下综合管廊项目中的应用(长乐钢板桩工程公司) 正鸿钢板桩基础工程有限公司|钢板桩工程整体解决方案服务商 1.施工造价低 该工法与土钉墙相比具有开挖面积小、征地面积小、土方开挖量小的优点,与工法桩相比具有设备简单、材料可重复利用、施工成本低的优点; 2.施工速度快 该支护形式无内支撑,大大加快了基坑开挖速度。工法桩和普通钢板桩每4—5米就有一道内支撑,内支撑施工完毕后,给挖掘机进行土方开挖造成极大的困难,限制了出土速度。以30米为一个标准段计算,有内支撑的支护形式开挖土方共需3天,使用该工法仅需1天,施工工期缩短了约60%; 3.绿色环保 该工法不产生建筑垃圾,材料全部重复利用,隔水性能好,符合“建筑业十项新技术”绿色施工技术中的基坑施工封闭降水技术的要求。 1.该工法隔水性能好,适用于多水的软土地层; 2.悬臂式钢板桩受力形式较差,适用于深度不太大的基坑支护形式,一般钢板桩悬臂长度不超过5米。 1.工艺流程 2.操作要点 打疏干井 按设计图纸规定的井位坐标测放井位,采用钢筋做显著标志,对井位处的地面标高进行测量,根据设计井底标高,确定井深。 采用反循环潜水钻机成井,井内径不小于300mm,井孔保持圆正垂直,孔深不小于设计深度。 井管采用Φ300mm水泥砾石滤水管,分节下放,滤水管外包多层土工布及等粒径碎石。井管要高出地面不小于300mm,并加盖临时保护。

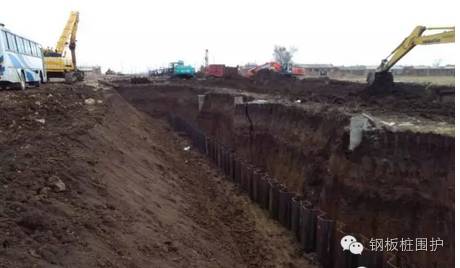

开挖导坑 由于钢板桩导坑与上部大开挖合并共同开挖,所以基坑外边缘应严格按照设计控制边线,基坑边坡需采用人工修坡,用铁锹或土夯等简易设备夯实边坡。确保边坡土体密实美观。 挖掘机进行土方开挖时每挖深1米,测量人员应用全站仪对坡度及坡脚进行复核,随时纠正开断面尺寸。 开挖标高按照设计图纸进行控制,误差不超过设计标高10cm,严禁欠挖。 测量放样 为保证钢板桩施打位置准确无误,导坑开挖后底部须大致平整,测量人员定位后,洒白灰线,为防止白灰线受施工影响,需要在中心线上每五米插一个钢筋头,保证位置准确。

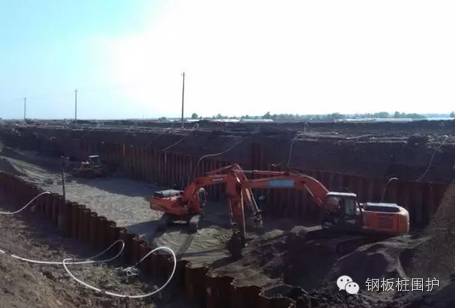

钢板桩打设 (1)打桩机吊起钢板桩,人工扶正就位。 (2)单桩逐根连续施打,注意桩顶高程不宜相差太大。 (3)在插打过程中随时测量监控每块桩的斜度不超过2%,当偏斜过大不能用拉齐方法调正时,拔起重打。

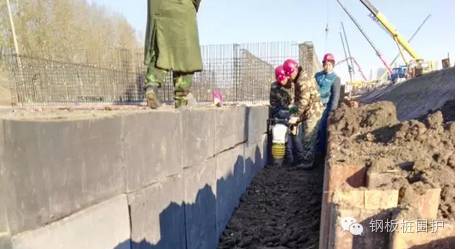

基坑开挖 土方开挖应分层、分区连续开挖,及时测量基底标高,防止超挖,确保基底土质结构不被扰动和破坏。开挖至基底高程以上20cm左右时停止开挖,采用人工开挖,以确保基底不受扰动。 基坑开挖至设计标高后,由建设单位组织勘察、设计、施工、监理等单位负责人进行坑底验槽,由勘察单位就现场地层与勘察报告进行对比,如相符且满足承载力特征值则可以进行下一道工序施工。

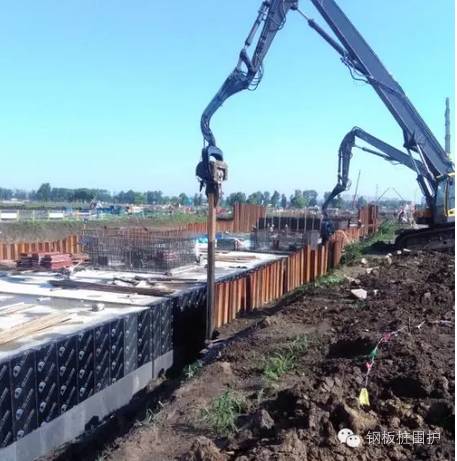

基坑回填 管廊主体和外部防水全部完成之后进行土方回填。回填采取分层、对称夯填的形式进行,施工时做到管廊两侧回填高度基本相同,以防止不均匀回填对管廊主体造成损坏。 回填时按照每层虚铺厚度不超过20cm进行填筑,且保证每层填筑厚度均匀、平顺。在雨季回填时,填筑面做成3%~4%的坡度,以利于排水。
钢板桩拔除 基坑回填后,拔除钢板桩以便重复使用。拔桩时利用振动锤产生的强迫振动,扰动土质,破坏钢板桩周围土的粘聚力以克服拔桩阻力,依靠附加起吊力的作用将桩拔除。 正鸿钢板桩基础工程有限公司|钢板桩工程整体解决方案服务商
|
